  讲述人:黄修华(泸州市住房和城乡建设局原副局长、总工程师)

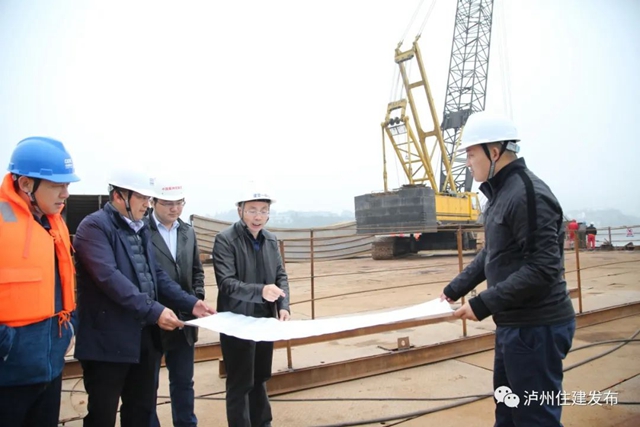

泸州市住房和城乡建设局原副局长、总工程师黄修华(右二)

  两江穿城而过,桥梁是泸州重要的城市通道。作为一名“筑桥者”,我参与并见证了泸州多座桥梁的建设。看着已建成的大桥每天车水马龙,正在建设的大桥工程进度不断刷新,我对泸州的发展充满期待。改旧桥 建新桥一个十年见证城市发展。

  2003年,我到市规划建设局(现市住房和城乡建设局)工作。当时,我住在小市转角店,沱江一桥是我每天上下班的必经之路。虽然那时泸州汽车保有量远不及现在,但由于城区仅有沱江一桥、沱江二桥和长江大桥三座跨江桥梁,出行高峰时段已开始有了拥堵的现象。二十一世纪初期,正是泸州进入高速发展阶段的开端,如果桥梁建设滞后,必然会束缚城市发展的脚步。经过考察论证,2005年,我向上级提出城市桥梁建设规划:建设长江大桥和沱江一桥复线桥。在得到市级层面批准后,西南市政设计院随即开启了项目的前期论证工作。当时,沱江一桥复线桥方案得到了认可,但考虑到建设工期、航空限制、施工难度等问题,长江大桥复线桥方案未得以通过,而是规划在三星街新建一座跨长江大桥,即国窖长江大桥,连通对岸茜草片区。


沱江一桥复线桥通车当天

  沱江一桥复线桥建设是比较顺利的。项目于2008年1月开建,耗时两年左右。记得通车那天,桥上站满了围观、踩桥的市民,热闹得像过年一样。

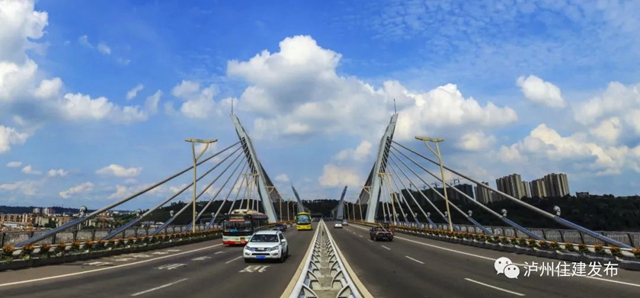

现在的沱江一桥

  和沱江一桥复线桥同年开工的国窖长江大桥建设则多了一些波折。虽然此前设计方案已经得到充分论证并最终通过,但实际建设过程中的困难远超我们的想象。由于大桥东岸主桥墩地质条件不理想,没有覆盖层,施工方不得不采取水下爆破等特殊方式作业。此外,当时大桥主墩浇筑时混凝土运输也是难点,我们会同施工单位使用了混凝土泵船等设备,才使施工得以顺利进行。


国窖大桥通车当天

  2012年6月,飞架长江东西岸的国窖长江大桥终于通车。和沱江一桥复线桥通车时的情况一样,前去踩桥的市民把大桥挤得水泄不通。通车那一刻,是无数泸州人期盼已久的时刻,茜草片区、泰安片区甚至黄舣片区从此进入新的发展阶段。


现在的国窖大桥

  作为一名“筑桥者”,看着一座大桥能为泸州城市发展起到积极作用,我内心的激动难以言表。

  步履不停 新十年,新大桥助力城市交通建设


  进入“2010年代”,城市发展的步伐越来越快。虽然沱江三桥、国窖长江大桥等桥梁已先后建成,但城区组团之间跨江通道不足的问题仍然存在。在这样的背景下,多座城市桥梁的规划被提上日程,其中就包括眼下正在建设的长江二桥、长江六桥,以及已经建成通车的沱江六桥。

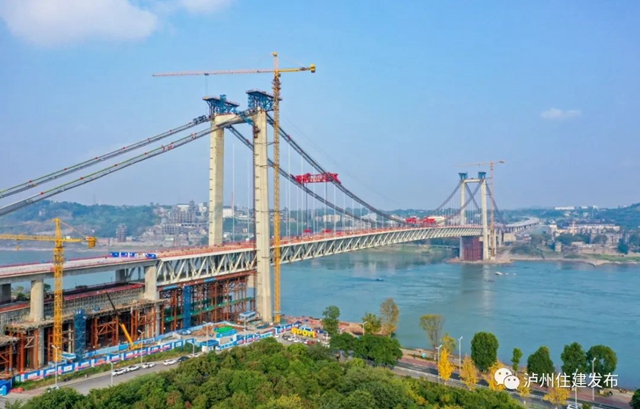

正在修建的长江二桥

  一头连接龙马潭区罗汉片区,一头伸向江阳区茜草半岛,长江二桥是城市东西向关键的节点工程,建成后将对主城区发展起到非常重要的作用。2013年左右,我们开始项目的前期工作,多次论证、修改设计方案。此后,通过全国招标,我们确定了投资和施工单位,长江二桥项目正式进入施工阶段。

  沱江六桥是泸州二环路上的关键节点项目,建成后能大大拉近城北片区、中心半岛、城南片区的距离。在项目开工之前,由于与设计方在设计方案部分内容上存在不同意见,我们坚持对大桥受力结构进行调整。后来,专家对方案进行了评审。最终,我们的意见得到了支持,大桥的设计方案重新确定下来,项目也顺利开工。


已经通车的沱江六桥

  现在,沱江六桥已建成通车,成为连接江阳区和龙马潭区的主要通道之一;长江二桥、长江六桥正在加快建设,距离通车越来越近。虽然没有亲自施工,但看着自己参与的项目从图纸变为实体,我的内心满是自豪。

  从事建设工作以来,我几乎见证、参与了泸州主城区主要交通项目的建设。沱江六桥、沱江二桥加宽改造、二环路、江阳南路跨线桥、忠山隧道及互通……每一项工程,都是城市发展进步的缩影。

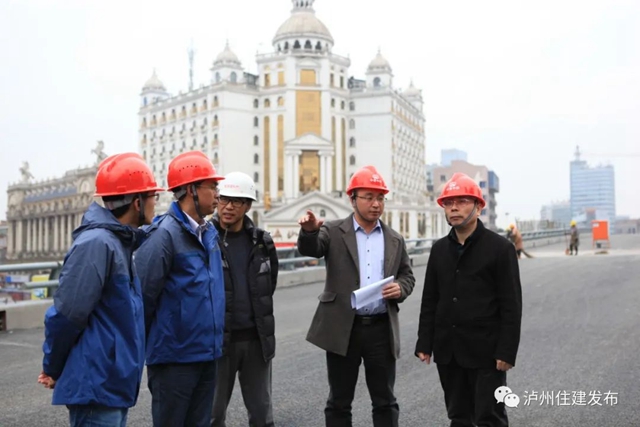

泸州市住房和城乡建设局原副局长、总工程师黄修华(右一)

  2021年1月,又一个十年开始,我也从单位退休了,但我依然关注着沱江五桥、龙透关大桥、长江五桥等桥梁的规划和建设,有时还会参加相关方案的审查,为城市发展尽一点力。过去的两个十年,泸州的变化可谓翻天覆地,四通八达的城市路网让全体市民感受到了经济社会发展带来的便利。面对正在行进中的这一个十年,我相信泸州的城市发展会迈上新的台阶。等到目前在建和规划中的大桥全部建成之后,泸州将基本集齐各种过江大桥的桥型,成为名副其实的“大桥之城”。我期待着这一天早日到来。

(来源:泸州住建发布-泸州日报)
