泸州:鸡心山提前打响抗冰保电战役

川南在线2010—2019华西都市报  发布时间:2011-11-22

泸州:鸡心山提前打响抗冰保电战役(图1)

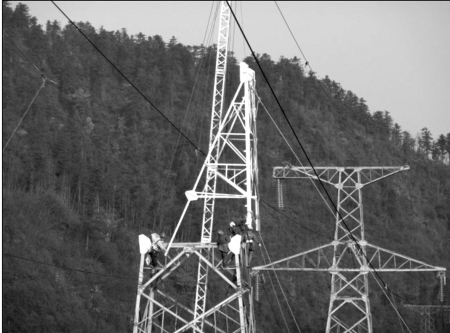

泸州220kV东冲线抗冰改造现场

    从叙永县震东变电站至古蔺县龙山冯冲湾变电站的东冲一线与东冲二线,是古蔺县电力主动脉,这两条220千伏高压输电线路直接关系到整个古蔺县城的供电问题。为防止隆冬时节冰雪对电网线路的破坏,泸州电业局线路所组织130多人的抗冰改造队,驻扎古蔺县乌龙乡鸡心山,打响了抗冰保电的战役。

    未雨绸缪冰雪前展开工作

    每年冰雪到来时,位于古蔺县德耀镇鸡心山的东冲一线受损最为严重。今年年初,多个基塔绝缘子上因结冰过厚形成短路,致使供电线路多次跳闸。泸州市电业局线路所副主任陈卫斌告诉记者,与其等到电网受损后去除冰,不如提前做好防范工作。11月9号,抗冰改造的员工就奔赴古蔺德耀镇鸡心山,开始对东冲一线的铁塔进行塔头改造,并对绝缘子进行插花处理。据了解,东冲一线抗冰改造工程涉及区域为20mm、30mm冰区,共计更换直线塔塔头6基,绝缘改造28基。“我们除了对塔头进行改造和更换,还将在悬垂绝缘子串上端加装大盘径绝缘子,这样便可将横担上流下的冰水与绝缘子串本身的覆冰隔断。”

    克服困难扛工具徒步上山

    11月20日早上8点,原本风景秀丽的鸡心山阴雨绵绵,寒风凛冽。由于山路崎岖,电力部门与当地村民经过协商后,对通往山上的部分路面进行了修复,让汽车尽可能地通行。车到达山下,施工工具与材料还需人工搬上山。记者在现场看到,施工人员扛着上百斤重的工具材料,踩着湿滑、泥泞的山间小路上山,步行接近3公里才到达工地。此时,工人们的胶鞋已经面目全非,鞋上全是稀泥。鸡心山海拔1300多米,山上气温较山下低,温差大约6-7度,胶鞋遇水湿润后,脚冻得很疼,胶鞋往往是湿了又穿干。一位施工人员告诉记者:“上山之前没有带雨靴,再说穿上雨靴上塔工作不安全。”随后,施工人员爬上输电铁塔,开始对塔头与绝缘子进行改造。

    天气变化工期无奈被延长

    昨日,工期进入第13天,东冲一线施工初战告捷,完成4基铁塔塔头更换、21基绝缘子改造、5基避雷针以及1基避雷器的安装工作。陈卫斌说道,东冲一线线路改造将有望在11月底完成,电力部门紧接着将对东冲二线的4基铁塔进行更换改造。“最初的工期预计为1个月,但由于进入十一月后山上的天气变化无常,“近几日鸡心山都在下雨,一定程度上阻碍了施工的进程。”电力部门租下了当地一个林场修的二层平房,130多位施工人员分散住在每间房里,房间里没有床,每个人都将自带的棉被铺在地上,晚上挤着睡觉。(完)逯望一 邵伟 张跃
