川南在线 发布时间:2023-05-17
铺架基地加快建设
计划年内启动铺架工程
隆黄铁路隆叙段建设进度上新

5月15日,龙马潭区双加镇枝子园村境内,隆黄铁路隆叙段双加车站部分,主线、联络线、货场基础工程有序铺开;边坡防护、地下管涵、排水设施等附属工程同步进行。同时,作为隆黄铁路隆昌至叙永扩能改造段全线唯一铺架基地——双加铺架基地建设也在紧锣密鼓推进中。

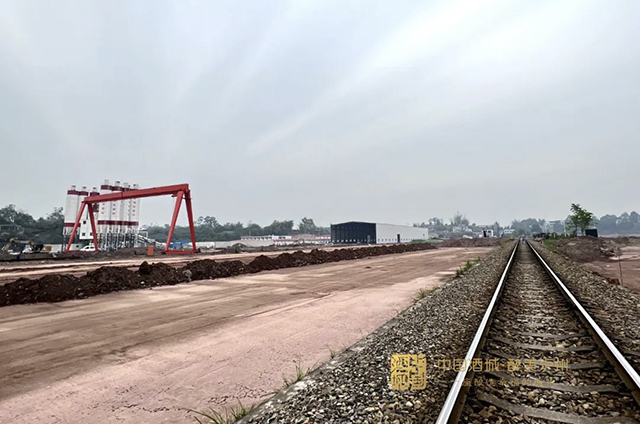

双加铺架基地

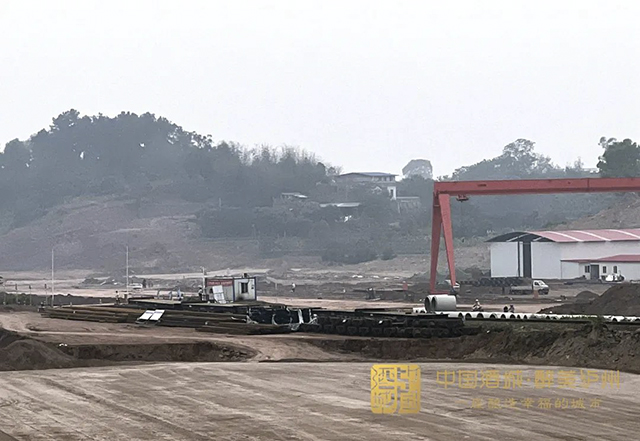

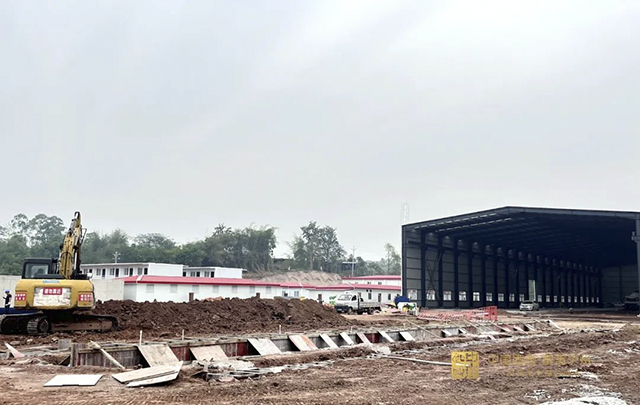

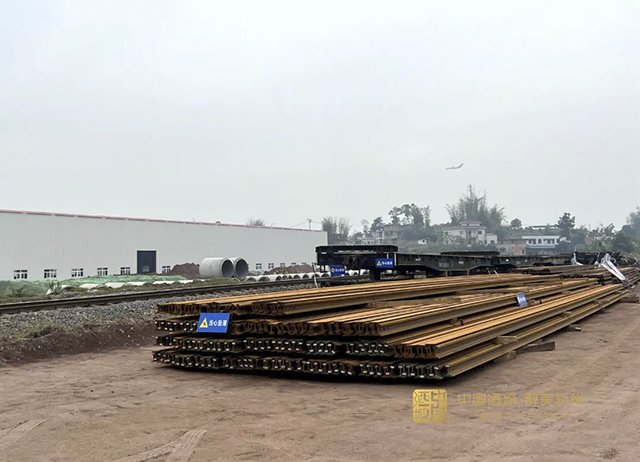

连日来,双加铺架基地建设进度加快。约四五个篮球场大的钢筋加工车间已完成搭建,相关机器设备正在安装。隔着既有隆叙铁路,铺架基地存渣场已平整出来;存轨区已堆满铺架基地临时用的钢轨和平板车。

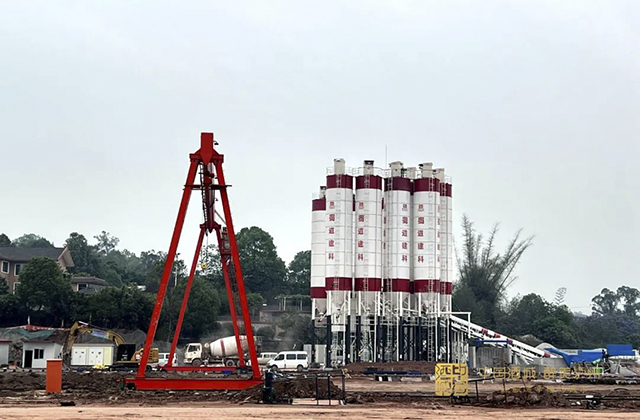

“铺架基地目前已完成拌和站、钢筋加工车间、办公驻地建设,正在完成存梁区、制梁区以及存轨区的基础施工。”隆黄铁路隆叙段双加车站施工现场负责人蒋静介绍,根据施工计划,铺架基地预计6月底前进行T梁生产,8月底前完成设备安装调试并满足铺架条件,为年内开展全线首铺奠定基础。

双加物流中心
根据规划,总占地面积达1891.24亩的双加物流中心是隆黄铁路隆叙段全线最大的货运站,包含车站和物流中心两大板块。
隆黄铁路双加车站起止里程全长2810米,新建到发线6条(含正线1条),远期预留2条。车站部分将新建行车指挥站台1座、货物站台2座、货场1处、仓库2座、35米跨龙门吊1台。车站内还将配建轨道车库线、机车整备线、维修工区等。为充分发挥既有隆叙铁路泸州站至泸州港专线铁路作用,双加站南端还会引出一条联络线,连通双加站至既有泸州站至泸州港,实现新老铁路线的互联互通,完善泸州铁路的铁水联运功能。
依托车站规划建设的双加车站物流中心已完成方案评审,即将开展项目招标工作。

据了解,双加车站物流中心总体规划布局为9个功能区,分别是:长大笨重货物功能区、冷藏功能区、包装成件货物功能区、集装箱功能区、海关监管功能区、综合服务区、散堆装货物功能区、仓储配送功能区、商品汽车功能区。
双加车站物流中心建成后,主要物流品类为煤炭、集装箱、钢铁、金属矿石、矿建、木材、粮食、酒类、冷链等货物。预计近期吞吐量可达340万吨,远期吞吐量将达到756万吨。

隆黄铁路隆昌至叙永扩能改造工程是国家《西部陆海新通道总体规划》的重要组成部分,也是四川南向出海的便捷货物运输通道。目前,在这条全长138.6公里的线路上,所有建设点位均已全面开工。截至4月底,全线桥梁工程已完成总量的52%;隧道工程建设完成总设计长度的55%,计划年内启动铺架工程。
(信息来源:酒城口岸物流-泸州日报)
