内江页岩气循环经济园区电力设施迁改提前完工

城事川南在线  发布时间:2022-05-19


  5月17日凌晨2时21分,国网内江供电公司220千伏茶佛二线成功送电,内江页岩气综合利用循环经济园区电力设施迁改项目竣工,较计划提前3天完成迁改任务。

  页岩气是国家支持规模化开发利用的清洁能源,坐拥全国第二大页岩气产地的威远县,以四川省建设国家天然气(页岩气)千亿立方米级产能基地为契机,积极建设内江页岩气千亿立方米级产能基地-页岩气综合利用循环经济园区。该园区最大负荷超660兆瓦,年用电量50亿千万时。

  该园区建设涉及电力设施迁改项目包括220千伏茶佛二线、110千伏铁茶线、110千伏川石线三条线路迁改任务,需要新建塔基67基、新建架空线路约18千米。工程于今年1季度开工建设,计划于5月20日完成新建部分本体工程。电力设施迁改任务及时完工将为页岩气综合利用循环经济园区建设创造良好建设环境,对威远县甚至是内江市经济增长起着积极的推动作用,助力威远县实现冲击全国百强县的宏伟目标。

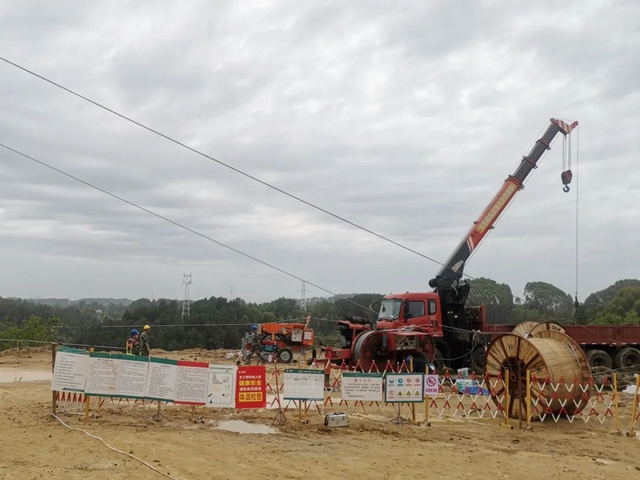

  内江供电公司督促施工单位内江星原电力集团有限责任公司成立施工项目部,根据目标任务,从一开始就倒排工期,并立即组织足够施工力量,确保工程按期完工。在各阶段工作开始前,项目部均合理评估作业风险、制定并落实对应保护措施,重点从防坍塌、防中毒、防高空坠落、防物体打击、防疫情传播及防山火等方面分阶段进行管控,保证工程安全顺利实施。

(来源:最内江 文稿:易彦伶 杨涛)
